合肥市青少年活动中心项目最新进展
来源:合肥市重点工程建设管理    日期:2022-01-11    阅读()

项目概况:合肥市青少年活动中心项目位于合肥市瑶海区龙岗路与淮南路交口东北角,紧邻规划建设中的瑶海湾湿地公园。北部为二十埠河,项目占地约123亩。合肥市青少年活动中心总建筑面积49996平方米,其中地上建筑面积为34998平方米,地下室车库及设备面积约为14998平方米(含人防面积2531平方米)。本工程包括合肥市青少年活动中心主体结构及安装、内外装饰、室外景观绿化、室外综合管网、室外道路、围墙、大门(含电动伸缩门)等。监理单位:合肥市工程建设监理有限公司,设计单位:安徽省建筑设计研究总院股份有限公司,施工单位:中国建筑第五工程局有限公司。

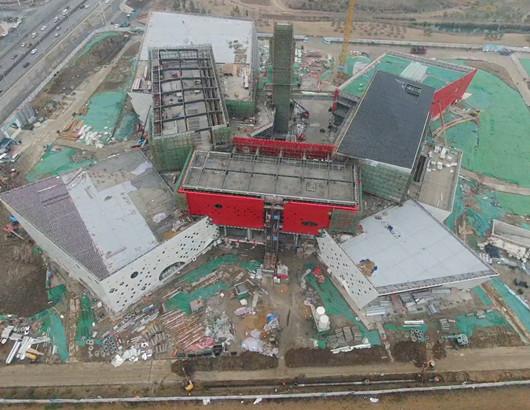

进展情况:1、机电安装情况:Ⅰ区、Ⅱ区、Ⅳ区地上部分管线安装完成、喷淋、电源点位追位完成完成,地下应急照明穿线完成50%;Ⅲ区地上管线安装完成95%、球馆照明完成50%。2、室内装修情况:Ⅰ区、Ⅱ区吊顶封板完成100%,末端开孔完成70%;地面贴砖完成100%,墙面基层板完成80%,主副龙骨完成100%,二层金磨石地面施工完成60%;Ⅳ区报告厅吊顶GRG施工100%,附属房间墙面主副龙骨完成100%,地面贴砖完成100%;Ⅲ区贴砖准备材料,附属房间及走廊顶棚顶棚及墙面基层板完成70%;楼梯间贴砖完成60%。3、室外幕墙情况:Ⅰ区Ⅱ区东立面铝板安装100%、玻璃完成100%,西立面铝板安装100%、玻璃完成100%,南立面铝板安装100%、玻璃90%,北立面玻璃完成100%;内廷玻璃完成90%,石材完成90%;Ⅳ区东立面铝板完成100%、南立面铝板完成100%,西立面铝板完成100%,玻璃完成30%;Ⅲ区东铝板安装80%,南立面铝板完成100%;西立面铝板安装50%;4、土建施工情况:Ⅲ区屋面铺装90%,彩石砂浆完成60%,雨水及碎石桩施工西南侧。
